昆明长水国际机场航站区改扩建(S1卫星厅和T1航站楼改造)BIM咨询服务项目顺利

发布日期:2021-11-09




随着S1卫星厅7月启用,T1航站楼改造工程10月竣工,昆明长水国际机场航站区改扩建工程S1卫星厅和T1航站楼改造BIM咨询服务任务圆满完成。2021年11月3日,BIM竣工验收暨数字化交付会议在昆明国际航空枢纽工程建设指挥部召开,华昆咨询BIM团队就BIM全过程服务成果及竣工数字化交付内容,向指挥部和昆明机场运营部门进行了汇报,介绍了BIM数字化交付成果对实体交付设施数字化和智慧化运营维护的支撑作用,详细说明了成果使用方法,并承诺了相关后续服务支持。指挥部和昆明机场联合验收组一致同意BIM咨询服务通过验收。




项目实施历程:

2018年4月,昆明长水国际机场航站区改扩建(S1卫星厅工程和T1航站楼改造)BIM咨询服务公开招标,(华昆工程管理咨询有限公司子公司)昆明华昆工程造价技术研发有限公司在激烈的竞争中夺标胜出。

2018年5月~6月,完成项目BIM应用总体策划及相关技术、协同规程体系,BIM项目协同管理平台部署上线,报指挥部审查通过。指挥部召开全参与方BIM协同动员会,部署项目全过程全参与方BIM应用。

2018年6月~7月,S1卫星厅工程施工图BIM模型建立及BIM审图,设计阶段BIM成果交付。

2018年8月~2018年11月,S1卫星厅工程施工深化BIM正向设计完成,经施工总承包人复核同意后报设计单位、指挥部审定,施工深化设计阶段BIM成果交付。

2019年8月~12月,T1改造基底BIM模型(全楼53万平米)和改造区域现状复核模型完成,设计阶段BIM成果交付。

2019年8月~2020年12月,T1改造多专业设计BIM集成验证及深化设计(分区域分别)完成,经施工总承包人复核同意后报设计单位、指挥部审定,施工深化设计阶段BIM成果交付。

2021年5月~10月,S1卫星厅、T1航站楼改造区域交付前的“模实一致”复核和设施设备采购安装信息采集,竣工数字化成果整理。

2018年5月~2021年10月,项目实施全过程BIM协同驻场跟踪服务。

2021年10月~11月,项目BIM竣工数字化交付前准备及正式竣工交付验收。





科研成果:


依托本项目所开展的“民航机场建设项目全过程BIM技术应用体系研究”申报云南省住房和城乡建设厅2020年度科研开发项目、云南航空产业投资集团有限责任公司2020年度创新项目均获立项,目前已完成中期成果。

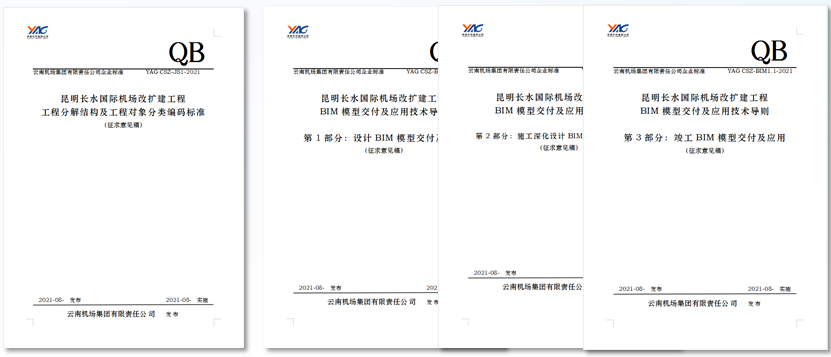

BIM服务成效简介
