工程新技术条件下的计价案例分享 ——某通用机场边坡不锈钢排水沟的计价实践

发布日期:2022-02-28 作者:业务六部 熊枭


一、项目概况
(一)项目建设背景


在云南省某通用机场建设项目中,飞行区边坡区域的排水系统对机场填筑体的稳定至关重要,肩负着整个机场飞行区有组织排水、排洪疏浚的作用。在施工期间适逢雨季,为实现计划工期,指挥部组织各参建单位研究在保证质量的前提下如何缩短工期,达到预期目标。

本工程原设计边坡排水沟采用现浇混凝土材料。按原设计施工沟槽土方开挖断面大,且对边坡土体有扰动影响、不利于边坡稳定,加之边坡作业的施工难度大、施工降效明显。混凝土浇灌时,由于边坡坡度陡、施工线路较长,汽车泵臂不够长,混凝土无法到达指定地点;采用长距离溜槽运输则易发生混凝土离析现象,且后期混凝土养护监督不到位情况亦时常发生,沟体混凝土质量得不到切实有效的保障。同时,填筑体正处于工后沉降阶段,混凝土排水沟抢工期作业,极易由于土体沉降导致沟体拉裂。因此,混凝土边坡排水沟工法的诸多缺点,可能会严重影响工期及增加后期运维成本。最终由指挥部组织各职能部门和造价工程师共同讨论研究,经我们进行测算论证之后,决定采用不锈钢排水沟方案做试点。

(二)项目建设内容

为改进混凝土排水沟繁杂的施工工艺,尽快完善机场边坡排水系统,同时确保排水沟工程质量,施工单位提出将边坡约7300m排水沟由混凝土材质变更为SUS304(GB-06Cr19Ni10,2B)不锈钢材质的设想。具体选用长*宽*厚(mm)=6000*1220*2mm的不锈钢板经工厂折边加工成型,运输至现场后直接焊接安装,为确保不锈钢排水沟的稳固性,边坡马道平台集水沟直接嵌固在马道平台内,坡面竖向排水沟需在两侧顶部增加20cm*20cmC20现浇混凝土压顶,具体做法详见附件2:设计变更前后边坡排水沟结构做法图。

二、设计方案变更面临的困难

1.工作时间比较紧张,设计方案的提出持赞同意见的居大多数,接下来就是经济测算分析验证方案的经济合理性和可操作性,为了能尽快推进边坡排水系统工程建设,建设单位要求5日内完成变更方案造价测算并与施工单位就费用问题达成一致意见,同时完成变更审批流程。

2.计价工作无先例可循。不锈钢排水沟应用于边坡排水工程无现成的经济指标可参考,短时间要进行施工工费测算、主要材料市场多方面询价、组价思路及市场询价情况等与施工单位进行沟通、形成单价测算成果文件等。

三、方案决策过程

(一)技术论证

经建设单位组织专家从技术层面论证分析,SUS304(GB-06Cr19Ni10)不锈钢材质排水沟特点较为明显:物理性能好(抗拉强度 ≥520Mpa、抗剪切强度 ≥260Mpa、条件屈服强度 ≥205Mpa、硬度 ≤187HB、纵向弹性模量193 KN/mm2)、耐腐蚀强、使用寿命长、施工安装方便、安全、快捷、施工工期有保障;不锈钢排水沟沟槽土方开挖断面比较小,对边坡填筑体的稳定性监测基本无影响;由于其具备高延伸性、高韧性的特点,其自身结构也基本不受土石方边坡沉降变形影响,这对降低建设单位后期的管理和维护成本有着积极作用。至此,方案的技术性得到基本认可。

(二)经济合理性论证

1.开展市场询价工作。变更方案一经提出,项目组随即配合建设单位开展变更方案的经济性论证、对不锈钢排水沟开展市场询价工作。由于主材需求量较大,项目所在地不具备生产的条件,根据经验直接购买成本高、不经济。因此市场询价对象首先选择了昆明的供应商,但其所报SUS304不锈钢材料含税到货价20000元/吨比施工单位变更方案申报单价还略高,逻辑上存不合理之处,主要原因为供货渠道的差异性所导致。项目组经分析后,分别向省内外不同渠道的多家不锈钢生产商和供应商进行询价,含税到货价在16300元/吨左右。不锈钢排水沟制作费用无合适定额可参考,该产品一般需经工厂加工,项目组对不锈钢排水沟的制作费用也进行了市场询价。市场上一般按照每道折痕1元/米(除税)计算加工制作费,本工程所使用的不锈钢排水沟每延米制作费用约为6元/米(除税)。

2.安装费测算。施工单位变更方案中附带的经济测算文件显示,不锈钢排水沟安装费主张执行房建专业“01080119檐沟、天沟,不锈钢板”定额子目,经分析其工作内容与现场情况不符,不适用。结合不锈钢排水沟的施工难度、工作环境、工作内容等,项目组建议执行房建专业“01040094沟篦子,不锈钢”子目,经过与施工单位多次沟通,同意了项目组意见。

3.确定变更工程价款。由于施工单位对原设计混凝土边坡排水沟的投标报价明显低于合理范围,存在不平衡报价情况,为规避建设单位应对不平衡报价的管控风险,项目组建议不锈钢排水沟在按合同约定原则进行定价的基础上,按等价替换原则扣减原设计混凝土排水沟投标报价与招标控制单价之间的差额。由于施工单位不同意这一原则,一度导致变更方案经济测算工作无法推进。后经目组积极与施工单位进行沟通、解释:招标控制价是依据现行计价标准合理、合规进行测定、编制,是社会平均水平的体现,将其作为价差扣减基数是合理的、各方应予以认可;另一方面,从投标报价的角度讲,投标报价不变的情况下、有价格低的清单项目就必定会有价格高的项目,本项目投标报价时施工单位将最先可能进行进度支付的清单单价提高,后计量支付的清单单价报低,实际上已经实现了资金周转速度和使用效率的大幅提高;最后,若变更方案经济合理性测算无法通过,将继续维持原设计混凝土施工方案,繁杂的工艺、大量的人力投入等亦会增加项目成本。此变更并未导致施工方利润大幅降低,同时还大幅提高了施工效率、节约了工期,降低了建设单位管理风险。最终施工单位认可了项目组的变更组价调整思路,作为建设单位变更方案决策及变更流程审批的参考。

四、结论

经项目组审核,SUS304(2B,2mm厚)不锈钢排水沟含沟槽土方开挖、不锈钢水沟制作、安装的延米全费用综合单价为364.90元/米,较施工单位送审单价461.33元/米核减约96.43元/米,与原设计混凝土排水沟定额测算单价467.08元/米相比节约了102.18元/米。考虑不平衡报价管控因素后,适用于本工程的审核单价为50.92~66.10元/米,不锈钢排水沟单价详细测算结果详见附件1。

从本项目看,此设计变更方案技术可行,经济合理,在确保施工质量的前提下,即节约了工程投资,亦可提高现场施工效率,对雨季来临前边坡排水系统的完善起着积极作用。从机场其他建设项目看,在同等净空截面尺寸下不锈钢排水沟成本仍低于混凝土排水沟,初步测算可节约投资74.59万元、约占排水沟项目投资的21.88%。因此不论是从施工效率、施工成本、工艺性能还是美观效果看,不锈钢排水沟施工方案将会是一个不错的选择,经过本项目的经验积累后,值得其他类似项目借鉴、推广。


附件1:SUS304不锈钢排水沟延米单价测算表。

附件2:设计变更前后边坡排水沟结构做法。

附件3:SUS304不锈钢排水沟施工照片。



附件2:设计变更前后边坡排水沟结构做法

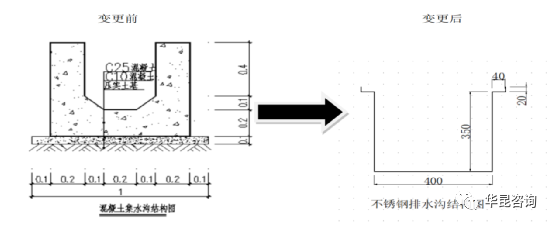

平台集水沟:

坡面竖向排水沟:


附件3:SUS304不锈钢排水沟施工照片
